​双代号网络计划时间参数例题(必考点之计算难题)

双代号网络计划时间参数例题(必考点之计算难题)

双代号网络计划时间参数例题(必考点之计算难题)(1)

昨天整理了双代号网络计划时间参数计算方法中的最重要,也是易考点——按工作计算法。

今天开始学习双代号网络计划时间参数计算方法中的其他两种方法:按节点计算法、标号法。

第一部分:按节点计算法

节点最早时间ET:以该节点为开始节点的各项工作的最早开始时间

节点最迟时间LT:以该节点为完成节点的各项工作的最迟完成时间

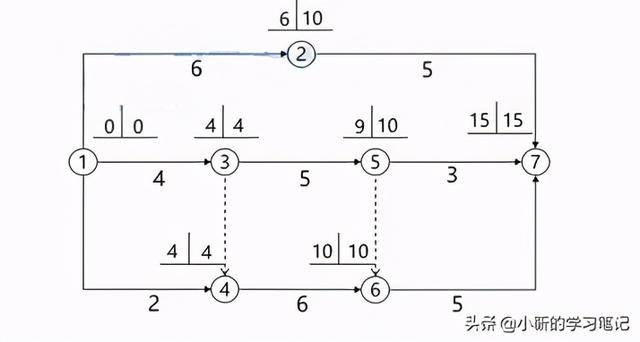

双代号网络计划时间参数例题(必考点之计算难题)(2)

图中每个节点上都标注清楚了最早开始时间跟最迟完成时间,那到底这些数值是怎么的算出来的呢?

节点的最早时间:

1)起点节点,如未明确规定,则最早时间为0;

2)其他节点为:(上一个节点的最早时间 持续时间)取最大值。

例:④节点,有两个节点都指向它,分别是①(最早时间为0)和③(最早时间为4),3到4是虚工作,没有持续时间,而1-3的持续时间为2,故③节点的最早时间较大,3节点的最早时间 0=4即为④节点的最早时间。

节点的最迟时间:从终点节点开始,逆着箭线方向进行。

1)终点节点的最迟时间=计划工期;

2)其他节点:【下一个节点的最迟时间 — 持续时间】取最小值,

譬如:图中节点⑤,下一个节点分别为⑥和⑦,⑥的最迟时间为10,它与节点⑤之间用虚线连结,故持续时间为0;节点⑦最迟时间为15,持续时间为3,故节点⑤的最迟时间有两个分别是10和12,我们肯定要二选一,那就按照公式要求去选择最小值,也就是10,所以节点⑤的最迟时间就为10。

其实之前提到,但是还要强调一下:

1、关键线路上的节点称为关键节点。关键工作两端的节点必为关键节点,但两端为关键节点的工作不一定是关键工作。

2、关键节点的最迟时间与最早时间的差值最小。特别是计划工期等于计算工期时,关键节点的最早时间与最迟时间必然相等。

3、关键节点必然处在关键线路上,但由关键线节点组成的线路不一定是关键线路。

其实就是正推是肯定的,但逆推就不一定了。

二、标号法 —— 可以快速找到计算工期和关键线路的方法

原理:按节点计算法

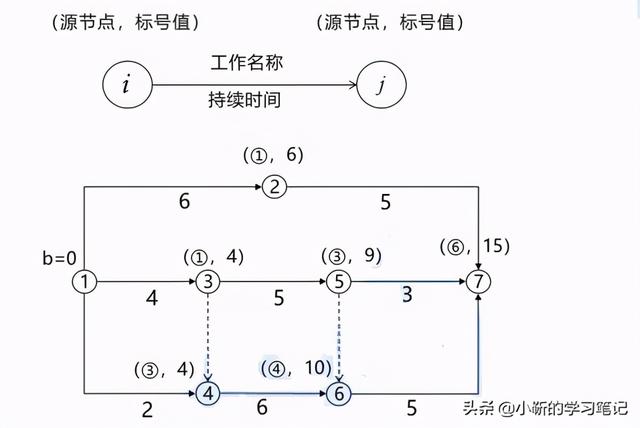

双代号网络计划时间参数例题(必考点之计算难题)(3)

源节点:就是前一个节点,譬如j节点上标的源节点就是i节点。

强调:1)起点节点的标号值为0;

2)源节点有多个时,该节点的标号值为(源节点 持续时间)的最大值;

3)关键线路从终点节点开始,逆着箭线方向按源节点确定。观察就可得出该图的关键节点为⑦ — ⑥ — ④ — ③ — ①。

【真题练习】某工程网络计划中,工作D有两项紧后工作,最早开始时间分别为17和20,工作D的最早开始时间为12,持续时间为3,则工作D的自由时差为()。

A、5

B、4

C、3

D、2

正确答案:D

【解析】根据自由时差公式:①没有紧后工作,FF=计划工期—本工作最早完成时间;②有紧后工作,FF=min紧后最早开始—本工作最早完成。题干有两个紧后工作,故自由时差=紧后最早开始时间的最小值 — 本工作最早完成时间。

1)紧后最早开始时间的最小值:两项紧后工作,最早开始时间分别为17和20,故取17.

2)本工作最早完成时间EF=最早开始时间(ES) 持续时间=12 3=15

3)自由时差=紧后最早开始时间的最小值 — 本工作最早完成时间=17-15=2,故答案为2、
